Специалисты, занимающиеся долгосрочным планированием, хорошо знают, что стратегические графики отработки могут быть сложными для реализации на этапе горного производства.
Проблема в том, что для выполнения многокомпонентных планов обычно требуются компромиссы. Иногда они могут быть трудновыполнимыми и могут ухудшить экономические характеристики.
Сегодня мы покажем вам, как создавать графики отработки, которые:
Решение? Использование программного пакета для обеспечения оптимизации бортового содержания и для более умного планирования, например, Maptek Evolution.
Но сначала давайте попробуем понять нашу первоначальную проблему - разрыв между стратегическим планированием и краткосрочным или тактическим планированием.
Чтобы подчеркнуть нашу проблему, рассмотрим следующий сценарий: вы – специалист по долгосрочному планированию на большом карьере железных руд. Вы рассчитываете получить в общей сложности X тонн металла в месяц... но начальник производства на карьере вынужден выполнять еженедельные цели по выпуску руды. Он решает добыть больше руды, чем вы планировали в этом месяце, оставив карьер без богатой руды на следующий месяц. Таким образом, рассчитанная долгосрочная стратегия не выполняется, и вы должны вносить поправки. По нашему опыту, подобные ситуации случаются постоянно на карьерах по всему миру.
В приведенном примере, говоря простым языком, наши стратегические планы могут быть оптимизированы для достижения наших долгосрочных целей, но они недостаточно гибки для учета изменений на производстве или временного давления.
Мы собираемся показать, что, оптимизируя значения содержания для каждого периода и с помощью Evolution, возможно создание долгосрочных графиков, которые применимы на практике и просты для реализации в краткосрочной перспективе. Важно остается то, что вы можете сохранить рассчитанные значения NPV.
Мы планируем добычу золота открытым способом двумя разными способами.
Мы сравним два подхода, чтобы увидеть, как они работают при создании графиков, которые достигают как наших стратегических, так и тактических целей.

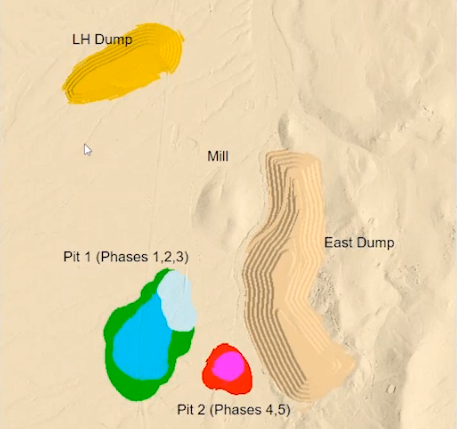

Наш пример проекта - это золотой рудник, отрабатываемый открытым способом, который состоит из:
Ради этого эксперимента наш стратегический график отработки рассчитан на 6 лет. С помощью Evolution мы рассчитали, что хотим достичь следующих целей:
Наш тактический план рассчитан по годам. Тем не менее, мы можем разбить его на более короткие периоды, если это будет целесообразно. Наши тактические цели включают в себя:
Любое программное обеспечение для планирования горных работ требует определенного количества данных для выполнения планирования. Maptek Evolution создает график передвижения для каждого блока отдельно, используя данные прямо из блочной модели.
Для достижения наилучших результатов в идеале необходимо выполнение условий:
С фиксированными значениями бортового содержания

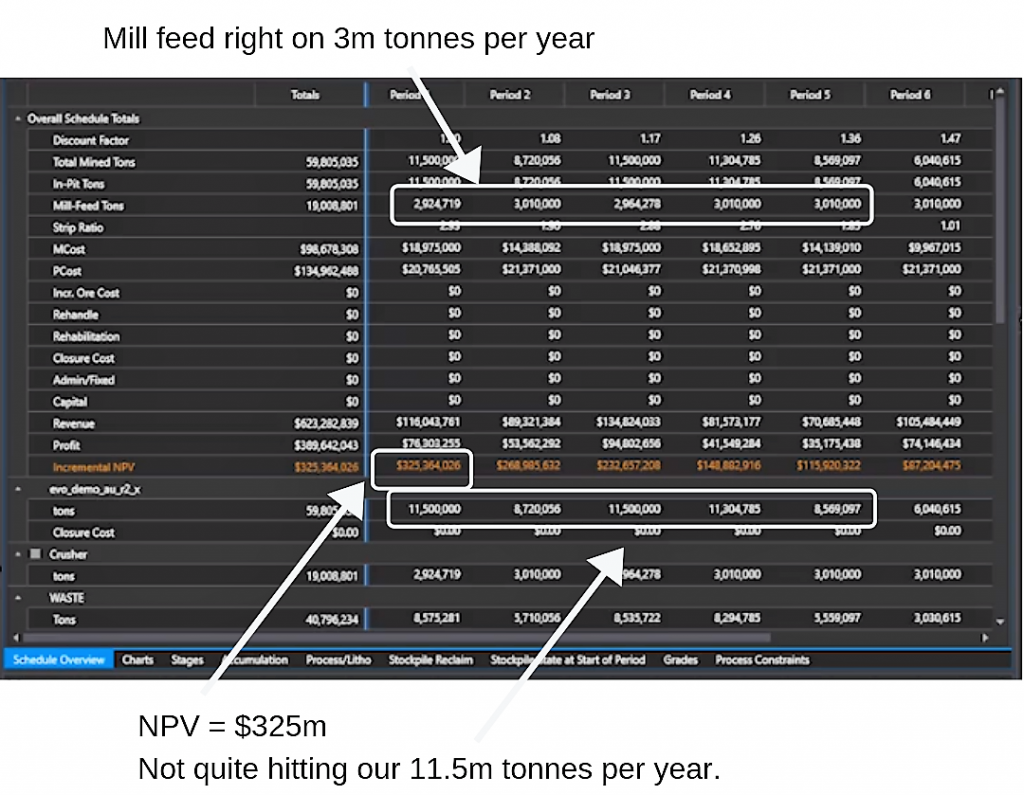

Мы начинаем с составления стратегического графика с использованием фиксированных значений бортового содержания (см. ниже). Как вы видите, мы достигаем нашей цели в 3 млн. тонн за каждый период, но не выполняем годовую цель по добыче в 11,5 млн. тонн. Наш максимальный NPV составляет $ 325 млн. Давайте посмотрим, как эта цифра соотносится со вторым вариантом, где мы включаем оптимизацию по бортовому содержанию.
С оптимизированными значениями бортового содержания

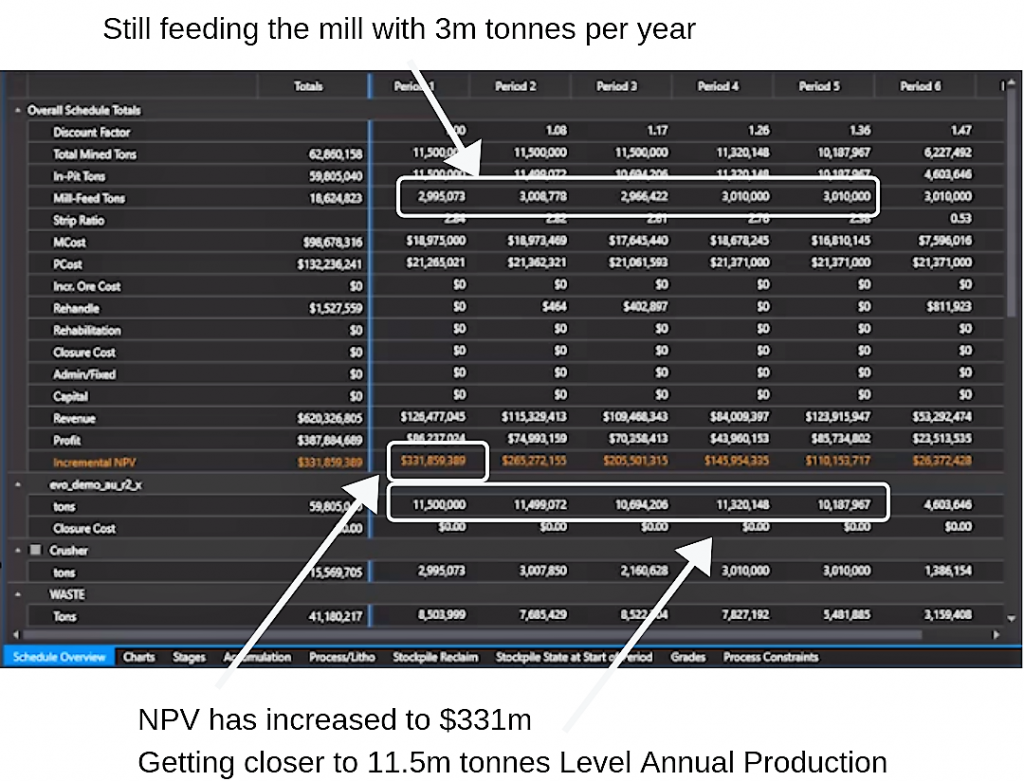

Когда мы включаем оптимизацию по бортовому содержанию, первое, что мы замечаем, это то, что наш NPV увеличился до 331 млн долларов. Мы также сохранили загрузку мельницы 3 млн. тонн в год. Кроме того, мы приближаемся к уровню годового производства 11,5 млн. тонн до последних двух лет.
Давайте начнем наше тактическое планирование.
Теперь, когда у нас есть наш долгосрочный график и желаемое NPV, пришло время разработать тактический краткосрочный график отработки для горного производства.
Если вы помните, одна из целей нашего тактического плана - обеспечить полное использование 5 самосвалов Cat 777. Таким образом, в Evolution мы выбрали тип плана, который будет динамически рассчитывать часы работы самосвала и максимизировать производительность нашего автопарка.

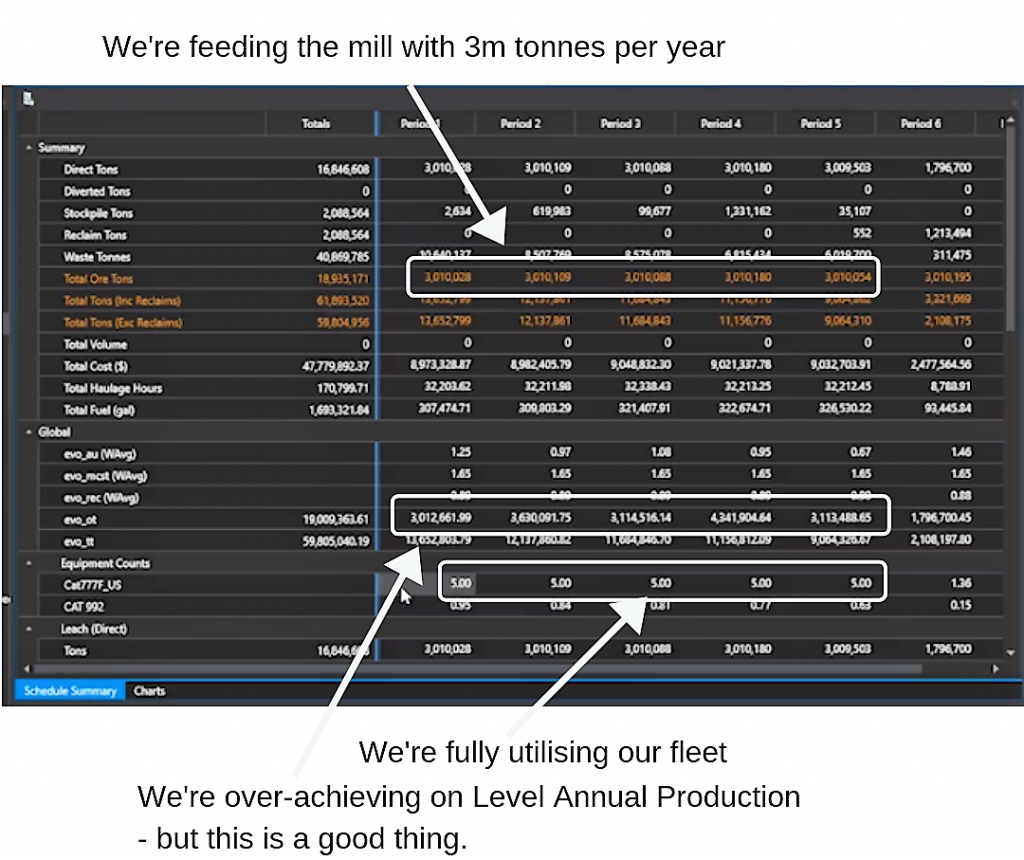

Как видно из приведенной ниже таблицы, наш тактический план позволяет нам достигать цели по загрузке мельницы на каждый период при полном использовании парка из 5 самосвалов.
Вы заметите, что уровень годового производства намного выше в ранние периоды отработки, чем наша цель в 11,5 млн. тонн. Это объясняется короткими расстояниями транспортировки горной массы в эти периоды. Важно то, что нам удалось избежать расширения парка транспорта для достижения этого уровня производства.
Пришло время для главного вопроса: позволила ли оптимизация бортового содержания достичь наших стратегических и тактических целей?
Стратегические цели:
Тактические цели:
Как видите, мы достигли каждой отдельной цели, изложенной в наших стратегических и тактических планах, с потерей NPV только на 6%.
Мы бы назвали это успехом.
